A csatornarendszer külső részének kutak telepítése

13-01-2018
Vízellátás

A csatornahálózat külső részének kialakításával lehetetlen kút nélkül. Más célra, méretre és különböző építőanyagokból készülhetnek. A szennyvízcsatornák felszerelése az alján № 2-04-03-85.

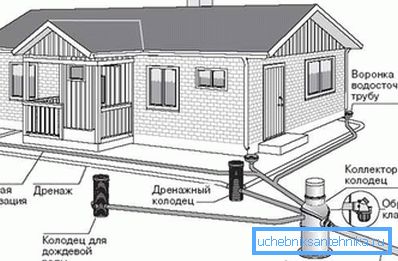

A kútok a csatornarendszer szerves részét képezik.

Az épületek típusai

A szabályozási dokumentum "Csatorna - külső struktúrák és hálózatok" néven ismert, és meghatározza a következő objektumtípusokat.

A kutak célja

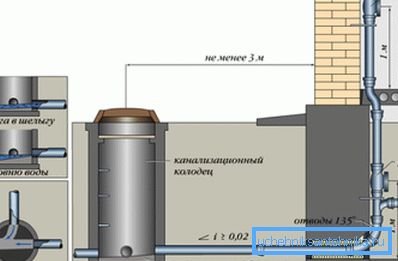

A fotón az eszköz auditáló létesítményei.
  1. Megtekintési vagy módosítási partnerek a csővezeték működésének ellenőrzésére, valamint az eltömődések eltávolítására. Ezek elrendezése szükséges, ha a hálózat jelentős hosszúságú. Az első konstrukció 3 és 12 közé esik attól a ponttól, ahol a csatorna elhagyja az épületet.

Figyelj! Az SNiP megköveteli, hogy saját kezűkkel telepítse az aknák lyukakat, ha a csövek átmérője legfeljebb 150 mm - minden méterben, ha méretük nagyobb - 50 méter után. Ez a közvetlen helyszíneken van. Ezenkívül ilyen berendezésekre van szükség: a hálózat kanyaraiban, a csövek vagy lejtők keresztmetszetének megváltoztatásakor, a rendszer ágain.

  1. Forgóeszközök a rendszer kanyaraira szerelik fel, mivel ezek a blokkok lehetséges területei. Egyidejűleg a megtekintés szerepét játszhatják.
  2. Csepp analógok akkor épülnek fel, ha a terület nehéz terepen van, és a csőszintek közötti különbség több mint 50 méter.
  3. Csomó kút az utasításokat olyan pontokra kell elhelyezni, ahol a hálózat több ágát metszi.
  4. Felhalmozási és szűrési eszközök - ezek autonóm csatornahálózatok fogadására alkalmasak. A kumulatív ellenpéldák tömítettek és rendszeres tisztítást igényelnek. A szennyvíz és a légkör vizének a talajba történő szűréséhez szükséges egy vízelvezető kút felszerelése.

Anyagok és méretek

Kész vasbetonból.
  1. A szennyvíz kő tárgyai tégla, monolit vagy előregyártott betonból készülnek. Az analógok szűrése a csomagtartóból építhető.
  2. A műanyag analógok polivinil-kloridból, polipropilénből és polietilénből készültek.
  3. Ezenkívül lehetséges, hogy a szennyvízcsatornákat jól fel lehet szerelni ezen anyagok kombinációjából.

A normák szerint a létesítmények átmérője a következő legyen:

  • ha a csővezeték keresztmetszete legfeljebb 150 mm - nem kevesebb, mint 70 cm;
  • 150/600 mm - 100 cm;
  • 600/700 mm - 125 cm;
  • 800/1000 mm - 150 cm;
  • 1200 mm és több - 200 cm.

Tárgyak elrendezése

Minden szennyvízcsatorna építésének megkezdése előkészítő és földmunkavégzéssel kezdődik - az árok és a gödör elrendezése.

Az előkészítő munka sorrendje

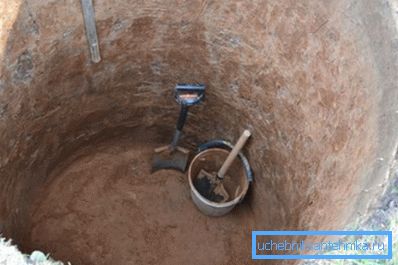

Először meg kell ásnia egy gödröt.

Az előkészítő tevékenységek közé tartozik az ilyen fázisok.

  1. Webhely jelölés.
  2. A növényzet megzavarása, ami zavarja a munkát.
  3. Ideiglenes kijárat vagy út a helyszínre.

A gödör szervezésekor az eljárás a következő.

  1. A gödrök kézi vagy különleges felszereléssel történő megmunkálása.
  2. A fenék tisztítása és nyomása.
  3. Ellenőrzés a gödör mélységével és átmérőjével, valamint falainak lejtői szögével.
  4. Ha a kút kőszerű anyagból készül - az alsó vízszigetelés tetőfedő anyag és bitumen masztix segítségével történik.

Kőszerű anyagok kútjai

Ha a kutak telepítését végezzük, kövessük az alábbi lépéseket.

  1. Az alap elrendezése - a befejezett lemez lefektetése vagy 10 cm vastag esztrich betöltése az m-50 jelzésű betonoldatból.
  2. Egy fém-vasbeton tálca m-100 telepítése, a szükséges formanyomtatvány.
  3. Tömítés bitumennel és habarcscsővel.

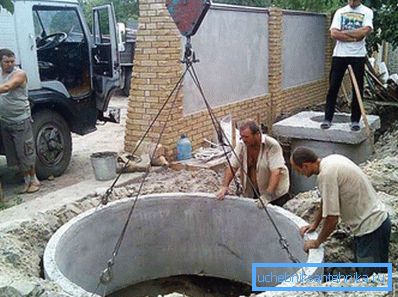

Gyűrűk telepítése.
  1. Vízszigetelés bitumen masztirozással a betonelemek belsejében.
  2. Ezután várjon 3/4 napot, hogy a tálca elég száraz legyen.
  3. A következő gyűrűk és padlólapok, m-50 cement-homok keverék telepítése.
  4. Ezután meg kell dörzsölni a fugázó ízületeket a szerkezet előregyártott elemei között.
  5. A szárítás után a varratok bitumennel vannak szigetelve.

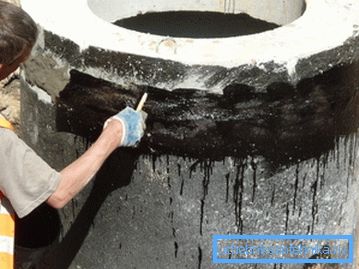

Az elemek közötti kötéseket bitumenhez kell felkenni.
  1. Ezt követően a tálcát vakoljuk és vasaljuk.
  2. Továbbá a csövek belépési pontján egy agyagzár 30 cm széles és 60 cm-rel magasabb a külső csőátmérőnél.

Figyelj! Akkor ki kell próbálnod a kútat. Ehhez 24 órán keresztül vízzel kell töltenie. Ezt megelőzően ideiglenes dugókat helyeznek a csövekre. Ha nem tapasztalható szivárgás, akkor a tesztet el kell hagyni.

  1. Ezután a kút és a gödör falai közötti rés tele vagy kavicsokkal telik meg, amelyet ezután dübörögnek.

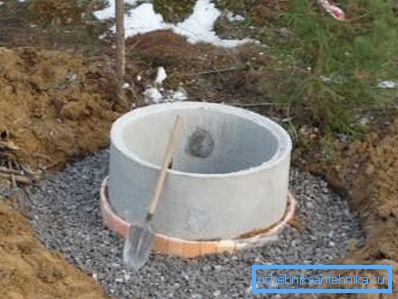

A kút és a gödör falai közötti rést kavicsokkal kell lefedni.
  1. Ezután a szerkezet nyakának peremén egy 150 cm széles betonlapot öntünk.

Ha a kutak viharosak, akkor rácshálóval van ellátva, ezenkívül szerepet játszik a vízgyűjtő szerepében. A lefolyórendszer elrendezésénél a kút a falakon lévő speciális nyílásokon keresztül képes a vízelvezetés funkciójára.

Nem szabad megfeledkezni arról, hogy a kész betonelemek kialakítása kis mértékben különbözik a céljuk alapján.

Előregyártott termékek elfogadott jelölései:

  • A KDK és a KFK a háztartási szennyvíz elvezetésére szolgál;
  • KLK és KLV - "csapadékvíz" esetén;
  • A KDN és a KDV a vízelvezető rendszerek elemeként szolgálnak. A tűzcsap telepítése egy betongyűrű kútján lehetséges, ha az épület előmelegített.

A magassági szerkezetek építése nehezebb, mint a korábbiak, mivel bonyolultabb struktúrájuk van.

Bennük a tálca elrendezése mellett gyakran szükséges:

  • a felvonó felszerelése;
  • az öntözés létrehozása;
  • a fal vízzáródásának megakadályozása;
  • gyakorlati felszerelés;
  • a gödör elrendezése

Műanyag analógok

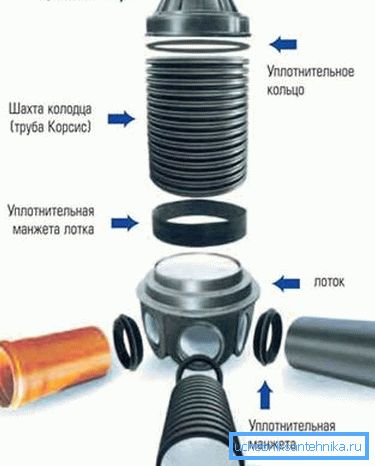

Műanyag jól.

Modern alternatíva a kőcsatornákhoz - műanyag tárggyal.

  1. Használata nagyban felgyorsítja és leegyszerűsíti az építést, mert nincs szükség sok munkafázisra.
  2. Telepítésük nem igényel különleges felszerelést.
  3. Nem szükséges vízszigetelés.
  4. A műanyag tartályok ára viszonylag kicsi.

Figyelj! Egyes szakemberek azt állítják, hogy a polimer lyukak nem elegendõek a nyomó terhelésekhez. Azonban nem adnak pontos tényeket. Ráadásul az autonóm hálózatokban nincsenek olyan terhelések, amelyek deformálhatják vagy elszakíthatják a műanyagot.

Az ilyen termékek súlyos pluszja az egyszerű telepítés, és az ilyen típusú kutak bontására vonatkozó becslés is kisebb. Például használatuk során sokkal kisebb ásatásokat kell végezni.

A csővezeték telepítése is megkönnyíthető. A polimer kútok olyan kibocsátásokkal készülnek, amelyek pontosan megfelelnek az azbesztcement, fém és műanyag csöveknek. Ennek alapján a telepítés után a szerkezet néhány percen belül csatlakoztatható a csatornarendszerhez.

következtetés

Mielőtt felépítené a csatornahálózat külső részét, alaposan gondolja át az összes pontot. Döntse el a szükséges kutak típusát, és válassza ki az anyagot. Vegyük úgy, hogy a csatorna beszerelésének költsége alacsonyabb lesz, mint a betoné (lásd még a "Kútjavítás önmagában" című cikket).

A cikk megtekintésekor további információt kaphat a témáról.
